大阪万博「請け負えばやけどする」ゼネコンの本音。万博の華「海外パビリオン」の工事遅れが超深刻の実態

2023年09月05日 08時07分29秒 | 津波火災

大阪万博「請け負えばやけどする」ゼネコンの本音。万博の華「海外パビリオン」の工事遅れが超深刻の実態

東洋経済オンライン

  • ツイート
  • シェア
  • LINE
大阪万博「請け負えばやけどする」ゼネコンの本音。万博の華「海外パビリオン」の工事遅れが超深刻の実態
2025年大阪・関西万博の会場となる大阪市此花区の人工島・夢洲(ゆめしま)。トラックなど車両の交通アクセスが2ルートしかないことが懸念される(写真:共同通信)

 「お盆休み前(の忙しいタイミング)なのに、無理矢理、説明会に参加させられた」。中堅ゼネコンの幹部はため息をつく。

【写真】首都圏再開発案件などが目白押しのゼネコン業界は、人手不足が深刻だ
 この幹部の言う説明会とは、日本国際博覧会協会(万博協会)が建設業者向けに開いた会合のことだ。2025年4月に開催予定の「2025年日本国際博覧会」(大阪・関西万博)は、海外参加国のパビリオンの建設が大幅に遅れている。

 この状況を受けて、運営主体の万博協会は8月7日、大阪府咲洲庁舎(大阪市住之江区)の2階にあるホールで、建設への協力を呼びかけようと説明会を実施した。

■「やけど程度では済まない」と吐き捨てる関係者も

 会場には、100社を超える建設業者が詰めかけた。当日、万博協会は「参加国の準備状況やパビリオン建設に関する情報提供を行った」(中堅ゼネコンの幹部)という。

 だが、海外パビリオンに対するゼネコン関係者の見方は冷ややかだ。

 「儲からないであろう仕事に、社員や職人をつっこむわけにはいかない」(準大手ゼネコンの首脳)。「万博の海外パビリオン工事については、ゼネコンはどこもやりたがっていない」(ゼネコン各社と取引のある建設テックの社長)。

 中には、「万博の工事には手を出さない方がいい。やけど程度では済まない」(中堅ゼネコンのベテラン社員)と吐き捨てる関係者もいる。ゼネコン業界では、海外パビリオンの工事について、もはや「総スカン」と言っても過言ではない状況なのだ。

 各国の技術や文化を紹介する展示施設で、万博の華となる「海外パビリオン」については、工事の進捗遅れが深刻だ。

 大阪・関西万博には、これまでに153の国と地域が参加を表明している。この中で、参加国が自ら費用を負担して自由に設計・建設するパビリオン「タイプA」について、「基本計画書」(設計図や工程表をまとめたもの)を大阪市に提出したのは韓国、チェコ、モナコなど4カ国しかない(9月4日現在)。ゼネコンとの工事契約締結後に大阪市から得る「仮設建築物許可」に至っては、本申請が一件もない。

 パビリオンの建物本体の工事は2024年7月までに終え、2025年1月までに内装など展示関係の工事を完了することが目安とされていた。だが、このままでは、多くの海外パビリオンは、開催までに竣工が間に合わなくなる。

■簡易パビリオン「タイプX」への関心も薄い

 状況を打破すべく、万博協会は協会側が長方形の箱型の建物を建てて引き渡す簡易なパビリオン「タイプX」を参加国に提案。しかし、8月末の申請締め切りの時点で、タイプXに関心を示したのは5カ国だけだった。万博協会は「この後2週間をメドに、参加国などに再度、意向の確認をしていきたい」とする。

 運営主体側の焦りは相当なものがある。8月3日には、経済産業省の大臣官房商務・サービス審議官から国土交通省へ、「海外パビリオン建設に関する建設業界への協力要請」を通達。そして、国交省から建設業界の主要団体に対して、8月3日と8月9日に協力要請の書簡を送っている。

 8月9日の書簡には、「政府としては、万博を『予定通り開催する』という強い意思で臨んでおります。建設業界の皆様におかれましても、同じ想いの元で、ご協力をいただきたいと存じます」と記述されている。

 ゼネコン各社はなぜ、海外パビリオンの工事を請け負いたがらないのか。それは資材高と労務費の高騰が影響している。

 業界団体である日本建設業連合会(日建連)によると、2023年7月の鋼材や生コンクリートなどの建設資材の物価は2021年1月と比較して、26%上昇している。また建設業の現場で働く人の賃金(公共工事設計労務単価)は2020年度に比べて、足元では9%以上引き上げられている。

 「九州などの地域で工場の建設ラッシュがあり、職人さんの人工(にんく・人件費のこと)が信じられないほど上がっている」(中堅ゼネコンのベテラン社員)。

 現場監督者や職人などの人員不足も問題だ。「マンパワーが足りない。国内の建築工事は相当な数が積み上がっていて、いまは案件を絞って受注している。受注済みの工事を消化しないといけない状況で、ほかの工事をお願いされても断っている」(スーパーゼネコンの幹部)。

■「協会にプロジェクトをまとめる力がない」

 建設業では2024年4月から罰則付きの時間外労働の上限規制が適用される「2024年問題」により、ただでさえ人員確保が困難な状況だ。政府は、万博関連工事についてはこの残業規制の対象外とすることを検討していると報じられている。

 だが、これについて準大手ゼネコンの首脳は、「あってはならないことだ。『万博工事だけ、無制限に働け』なんて指示することは、社内にも社外向けにも説明できない」と語るなど、ゼネコン業界全体から反発を食らっている。

 そもそも海外パビリオン工事の問題がこじれている背景として、万博協会の姿勢を問題視するゼネコン関係者は多い。前出とは別のスーパーゼネコンの幹部は、「ここまで遅々として進まないのは、協会にプロジェクトをまとめる力がないことが大きな要因」と憤る。

 大阪・関西万博では、ゼネコン業界が万博協会側に、再三にわたって積極的な関与を依頼してきた。例えば、3年前の2020年春には、日建連の関西支社幹部が万博協会に、タイプAの発注の仕方について業界の意向を伝えた。

 「発注側の外国政府と国内のゼネコン各社が直接交渉することに、多くの会員が心配していた。どこの国の言葉でやりとりするのか。工事に日本の約款が適用されるのか。スーパーゼネコンならば交渉能力があるが、それ以外のゼネコン(準大手や中堅ゼネコン)は政府が間に入ってくれないと、交渉をうまくまとめられない」(日建連の山本徳治事務総長)。

 2022年8月には、日建連が会員の不安の声をとりまとめて、万博協会に伝達した。「外国政府のパビリオンは工期が厳しくなると危惧されるので、『万博協会の積極的な関与をお願いします』と依頼した。残業規制も始まるため、それを踏まえた工期の確保も要望した」(山本事務総長)。

■「1日も早く図面をほしい」

 しかし、ゼネコン業界の意向を万博協会がまともに受け止めたのかどうかは疑わしく、今年7月に入ってからも、工事はほぼ進捗していなかった。「図面をもらってから着工まで資材の準備などに時間がかかるので、精度の高い設計図面を1日も早く出していただきたい」。同月に行われた日建連の定例会見で、宮本洋一会長は工事が遅延することへの懸念を率直に語った。

 山本事務総長は、次のように指摘する。「(万博協会は)スケジュール管理ができていないことが明確だ。とくに、タイプAのスケジュール管理がうまくいっていない」。

 この先、仮に工事契約が進んだとしても、建設工事が順調に進捗するとは限らない。

 大阪・関西万博の会場となる夢洲(ゆめしま・大阪市此花区)は大阪湾の人工島であり、インフラ問題が工事の足かせとなるからだ。トラックなど車両での夢洲へのアクセスは、同じく人工島である舞洲(まいしま)とを結ぶ「夢舞大橋」と、咲洲(さきしま)とを結ぶ「夢咲トンネル」の2ルートしかない。工事が進捗し、資材を運ぶ車両の運搬量が増えれば、大きな混乱を招く懸念がある。

 夢洲では、電気、ガス、水道などのインフラ整備も進んでいるとは言いがたい。現在は、関係各社が発電設備を持ち込んで、仮設の電力設備で対応している。ゼネコン関係者の間では、「日本中の発電機がすべて、夢洲に集められている」といった冗談がささやかれているほどだ。大阪市は目下、夢洲内の工事を一括管理する事業調整会議を設置し、工程管理や運行ルートの調整を行っている。

■突貫工事で事故や品質問題が起きれば大問題

 大阪・関西万博が計画通りに開催できるのか、待ったなしの状況と言えよう。工事の進捗が遅れ、突貫での工事となると、事故や品質問題などのトラブルが起きかねない。「しわ寄せがゼネコン業界に回ってくるのであれば、本当に勘弁してほしい」(スーパーゼネコンの幹部)。

 万博協会はここにきて、タイプXへの切り替え提案のほかに、協会が代わりに工事を発注する建設代行や、外国語対応が可能な窓口の設置など、複数の支援策を打ち出した。参加国とゼネコンの間を取り持って、工事の遅れを取り戻せるか。迅速な対応が求められる。

梅咲 恵司 :東洋経済 記者

関連記事

コメント
  • X
  • Facebookでシェアする
  • はてなブックマークに追加する
  • LINEでシェアする

本澤二郎の「日本の風景」(4911) <日本人は100年前の朝鮮人大虐殺事件を忘れるな!>

2023年08月31日 12時49分22秒 | 津波火災

本澤二郎の「日本の風景」(4911)

  • 2

本澤二郎の「日本の風景」(4911)

<日本人は100年前の朝鮮人大虐殺事件を忘れるな!>より、転載させて頂きました。

日本政府が「近代化」と吹聴する明治維新から昭和20年に至る史実は、決して胸を張れるようなものではなく、むしろ反対の加害の悲惨すぎる実績が蓄積されてきた。これは疑いの余地がない。まともな日本人は、そこからの教訓から敗戦後に日本国憲法を誕生させた。「世界に冠たる平和憲法」(鈴木善幸首相の国会答弁)である。

歴史の教訓から盲目的になると、未来もまた盲目的になる。極右片肺内閣の過ちに多くの国民は、政治不信に陥り、不安の日々を送っている今である!


筆者は100年前の関東大震災について、確かな史実を学んでいない。母親から「親の背中から家が崩壊する様子を記憶している」という話を聞いたが、朝鮮人大虐殺のことを語ってくれなかった。房総半島の山奥に生まれた母の周囲に、当時は朝鮮人は少なかった、そのせいかもしれなかった。昨日、ヤフーニュースが韓国のハンギョレ新聞が報じた100年前の史実を掘り起こしていた。

100年前の日本が今も?と論じようとは思わないが、なんとなく無縁だとも思わない。すべての日本人に、この貴重な記事を読んでもらいたい。学校教育で教えてもらいたい。「亡国の民」にならないために!

今から考えると不思議千万である。昼飯時の巨大地震によって関東一円に大火災が発生した。家々は倒壊し、それが燃えて天を焦がす。国家神道・現人神の日本国が崩壊する阿鼻叫喚の世界さながらのものである。「朝鮮人が井戸水に毒を」から嘘情報が垂れ流され、ごく普通の日本人が朝鮮人に襲い掛かり、殺害してゆく。東京や横浜だけではない。いまの首都圏がその虐殺の毒に侵されてゆく。

止めるべき警察や「天皇の軍隊」までが、関与してゆくという信じがたい惨劇が繰り広げられる。朝鮮人の被害者6644人という。正確な数字はむろん不明。政府も加担していることがのちの調査で判明している。日本政府は敗戦後になっても口を開こうとしない。加害者だから資料などない、あっても焼却してしまう。恐ろしい国家神道・現人神の国家的犯罪史実である。しかも誰も責任を取っていない。悲劇を他人に転嫁する野蛮な国家体制下の「天皇制を存続させるための策謀」と言われている。

翻って311はどうであったろうか。ここでも広島長崎の教訓どころか、311の教訓さえドブに捨てた岸田内閣に反吐が出る。そのことさえも批判しない日本の言論界。しかも、非戦の9条憲法をないがしろにした43兆円の戦争準備に議会も司法も事実上、沈黙している。主権在民が政治屋と官僚によって棚上げされている、異様な日本ではないか。


<加害のトリチウム汚染水批判に恥さらしの異様な言論>

日本国民の多数は、東電福島原発汚染水の海洋放出を認めていない。反対している。国際社会も、である。だが、岸田内閣は8月24日に強行した。

中国はすかさず反撃の対抗策を打ち出した。当たり前のことである。中国の国民もネットを使用して抗議の電話を。

これに異様な反発をしたのが、日本のメディアだった。日本はこの件でも加害者である。反省と謝罪をすることが道理なのだが、日本政府のお先棒を担いだ。日本言論界の死そのものであろう。

真っ当な科学者は、もちろんのことで反対している。だが、彼らの声は封じ込められている。昨夕、NHKラジオは100年前の大震災の特集を延々と報じていたが、朝鮮人大虐殺について蓋をしていた。

倫理・道義・恥の文化がすたれてしまっている日本。まさに亡国の民族そのもののようで、不気味この上ない。

2023年8月31日記(政治評論家・日本記者クラブ会員)
https://www.chosyu-journal.jp/heiwa/1134



関東大震災朝鮮人虐殺100年「日本、朝鮮人の遺骨掘り起しトラック3台分移送」 6644人殺害後、組織的に隠蔽 軍人と警官は処罰せず、自警団は特別赦免(韓国ハンギョレ新聞)

■目撃者「日本刀で斬り竹槍で刺して…妊婦も殺しました」  1923年9月1日午前11時58分、マグニチュード7.9の大地震が首都圏である関東地方を襲い、東京・神奈川・埼玉・千葉などを廃墟に変えた。地震が起きた時間が昼食時だったため、火を使っていた家が多く、火災による被害が激しかった。東京の場合は約44%、横浜は80%に達する地域が消失した。破壊された家屋だけで約29万3000棟、死亡・行方不明者は10万5000人を超え、まさに阿鼻叫喚だった。

https://news.yahoo.co.jp/articles/5698a6a39561c3e387c406d99166857c27b807d4



<button id="article-clap-button">拍手する</button>
2

コメントを書く



コメント(0件)


コメント
  • X
  • Facebookでシェアする
  • はてなブックマークに追加する
  • LINEでシェアする

「不存在」一転、大阪都構想関連の文書発見 市が外付けHDD保存

2023年08月30日 13時29分04秒 | 津波火災



<picture><source srcset="https://cdn.mainichi.jp/vol1/2022/03/11/20220311k0000m040284000p/9.webp?1" type="image/webp" />大阪市役所=大阪市北区中之島1で2019年3月18日、林由紀子撮影</picture>拡大
大阪市役所=大阪市北区中之島1で2019年3月18日、林由紀子撮影

 大阪市は29日、市を廃止して特別区に再編する「大阪都構想」を巡り、情報公開請求を受けた公文書を外付けハードディスク(HDD)に保存していたのに、「廃棄のため不存在」と回答していたと発表した。都構想の住民投票で争点となった再編コストに関する文書で、市の一斉調査で見つかった。HDDは職員が無許可で使用していたもので、請求時に中身を確認していなかった。

 文書の内容は、2015年の住民投票を前に、12~14年に開かれた「特別区設置協議会」(法定協)などで示された、再編にかかるコストを試算した際の積算根拠の一つ。市と大阪府でつくる副首都推進局によると、20年の住民投票直後の同年11月と22年3月、計4人が公開請求した。担当職員はネットワークサーバー内などを確認したが、今回のHDDはチェックしなかったため、見つからなかったという。市の公文書は内容の重要度に応じて、30年▽10年▽5年▽3年▽1年▽1年未満――と保存期間を規定。住民投票で賛否が割れた都構想に関する文書も同様で、今回の文書は請求時にそれぞれ5年や1年未満の保存期間が過ぎていたため、廃棄したと回答していた。一方、市は保存期間にかかわらず、請求時に残っている文書は公開対象になるとしている。

 市の公文書管理を巡っては、府と共同設置している大阪港湾局がカジノを含む統合型リゾート(IR)用地の不動産鑑定に関する情報公開請求に「不存在」と回答したメールが無許可使用のHDDに保存されていた、と7月に発表。今回の文書は、この問題を受けて市が同様のHDDを一斉調査して見つかった 29日、記者会見した副首都推進局の中野元亮・総務担当課長は「住民投票後の請求で、投票への影響はないと認識している」と説明。一方、請求者の一人で元市議の男性は「当時、開示されなかったのは残念だ。都構想のような重要施策は、意思決定に関わる資料を全部残さなければ、今後の検証に耐えられないのではないか」と話した。市は今回の文書について、中身を精査した上で請求者に開示する。

 相次ぐ不適切な公文書管理を受け、横山英幸市長は同日、報道陣に「本当に反省すべきだ。住民の皆さんに疑念を持たれないよう、適切な管理事務を進めていきたい」と述べた。【野田樹】

コメント
  • X
  • Facebookでシェアする
  • はてなブックマークに追加する
  • LINEでシェアする

大阪IRのPR動画『奈良美智氏に断られたが無断使用』『村上隆さんには依頼もせず

2023年08月30日 10時59分59秒 | 津波火災

大阪IRのPR動画『奈良美智氏に断られたが無断使用』『村上隆さんには依頼もせず使用』

114コメント2023/08/30(水) 10:30

コメント
  • X
  • Facebookでシェアする
  • はてなブックマークに追加する
  • LINEでシェアする

年8月29日(火) 万博・カジノ 膨らむ負担 インフラ整備費約3400億円→約7500億円 維新政治「無駄なくす」のかけ声どこへ

2023年08月29日 12時59分33秒 | 津波火災



2023年8月29日(火)

万博・カジノ 膨らむ負担

インフラ整備費約3400億円→約7500億円

維新政治「無駄なくす」のかけ声どこへ

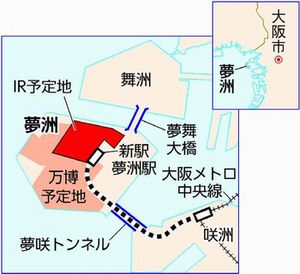

大阪・夢洲
