2024/12/1
進捗状況
イ 転流工吐口と斜坑
<下流締切>

先週ほぼ水がなくなったと思っていたが排水作業をしている.
ロ 堤体左岸

<上の方>
西面

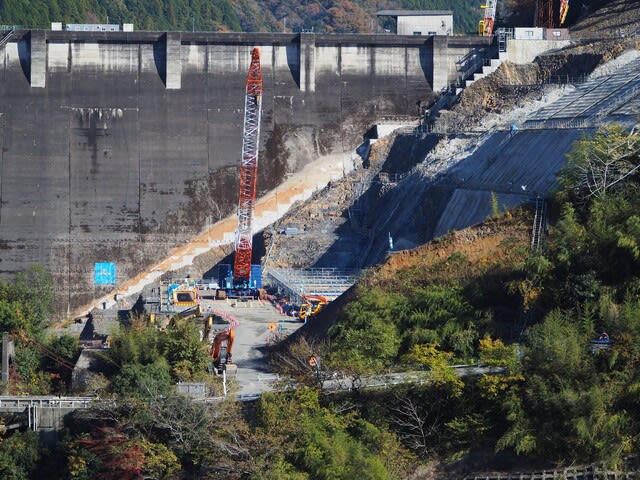

ケーブルクレーン架台下と奥の法面に吹付が行われている.
<中腹>

西

御嵩クレーンさんが駐機中.
<下の方>


川側

掘削している.
現丸堤体

現丸の堤体への足場の部材取付が行われている.
左岸減勢工部

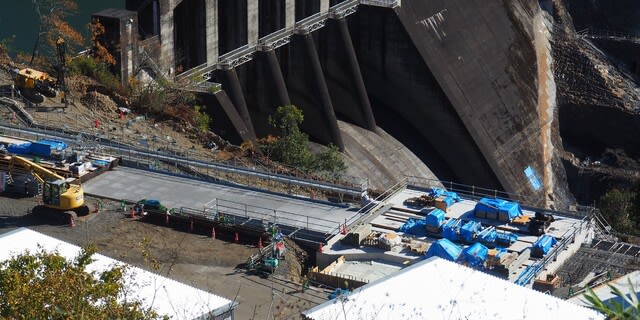

型枠が3区画で組まれているが,一番奥の区画は型枠上端いっぱいまでコンクリートが打ち込まれた.

ハ 堤体右岸

天端


先週までに打設された所の間を埋めるための準備がされている.

貯蔵ビンに下トンガリの部材が設置された.
おまけ1

2号が少し上がっている.
水密ゴムの取替か?
おまけ2
今年の紅葉は遅めです.





つづく.
